In 2026 willen we de woningen aan de Hyacinthstraat 101 t/m 115 (blok 1), Hyacinthstraat 106 t/m 122 (blok 2) en Hyacinthstraat 172 t/m 206 (blok 3) verbeteren. We maken de woningen comfortabeler en beter geïsoleerd. Zo woon je prettiger en verbruik je mogelijk minder energie.

Over de Hyacinthstraat

We voeren de werkzaamheden uit in 3 blokken.

We starten in april 2026 met blok 1.
Daarna volgen blok 2 en blok 3.

Dura Vermeer Bouw Hengelo B.V. voert het werk uit in opdracht van Nijestee.

Planning

  • Blok 1: april 2026 t/m juli 2026

  • Blok 2: september 2026 t/m november 2026

  • Blok 3: september 2026 t/m maart 2027

Wat gaan we doen?

Verschillen per blok

De werkzaamheden zijn niet in elk blok hetzelfde. Dat komt doordat de daken verschillen:

  • Blok 1 heeft een plat dak

  • Blok 2 en 3 hebben schuine daken

Onderhoud aan de woningen

We voeren onderhoud uit aan de buitenkant van de woningen.

  • We herstellen metselwerk en voegwerk

  • Soms vervangen we de badkamer, keuken of het toilet

Zo blijven de woningen netjes en goed onderhouden.

Energiezuiniger maken

We nemen ook maatregelen om de woningen energiezuiniger te maken.

  • We vervangen oud glas door HR++-glas (goed isolerend glas)

  • We isoleren de schuine daken

Daardoor blijft warmte beter binnen en wordt je woning comfortabeler.

In het informatieboekje staat per blok precies welke werkzaamheden we uitvoeren. Je vindt het boekje onderaan deze pagina.

Bergingen in blok 2 en 3

In de bergingsdeuren kan asbest zitten. Is dat zo? Dan vervangen we de deur.
Ook maken we doorvoeren in de berging brandwerend als dat nodig is.

Wat merk je van de werkzaamheden?

Tijdens de werkzaamheden merk je dat er gewerkt wordt in je buurt.

We plaatsen steigers rond de gebouwen. We gebruiken een aantal parkeerplaatsen als bouwplaats. Er wordt materiaal geladen en gelost Daardoor is er tijdelijk minder plek om te parkeren en kan het drukker zijn in de straat.
Deze afspraken zijn gemaakt met de gemeente Groningen.

Je kunt ook last hebben van geluid van machines, bouwverkeer en mensen die aan het werk zijn
We begrijpen dat dit vervelend is. We doen ons best om de overlast zo klein mogelijk te houden.

Wanneer wordt er gewerkt?

De vakmensen werken op werkdagen van 07.30 tot ongeveer 16.00 uur.
In deze tijden kun je geluid horen of andere hinder ervaren.

Bouwroute en bouwplaats

We starten in april 2026 met blok 1.

Voor het werk heeft Dura Vermeer ruimte nodig. Bijvoorbeeld voor een sanitair unit, een opslagcontainer en laden en lossen van materialen Hiervoor gebruiken we parkeerplaatsen tegenover Hyacinthstraat 104-2 tot en met 104-26.
Ook hierover zijn afspraken gemaakt met de gemeente Groningen.

De plek voor de bouwplaats bij blok 2 en 3 is nog niet bekend.
Zodra dit duidelijk is, laten we dit weten.

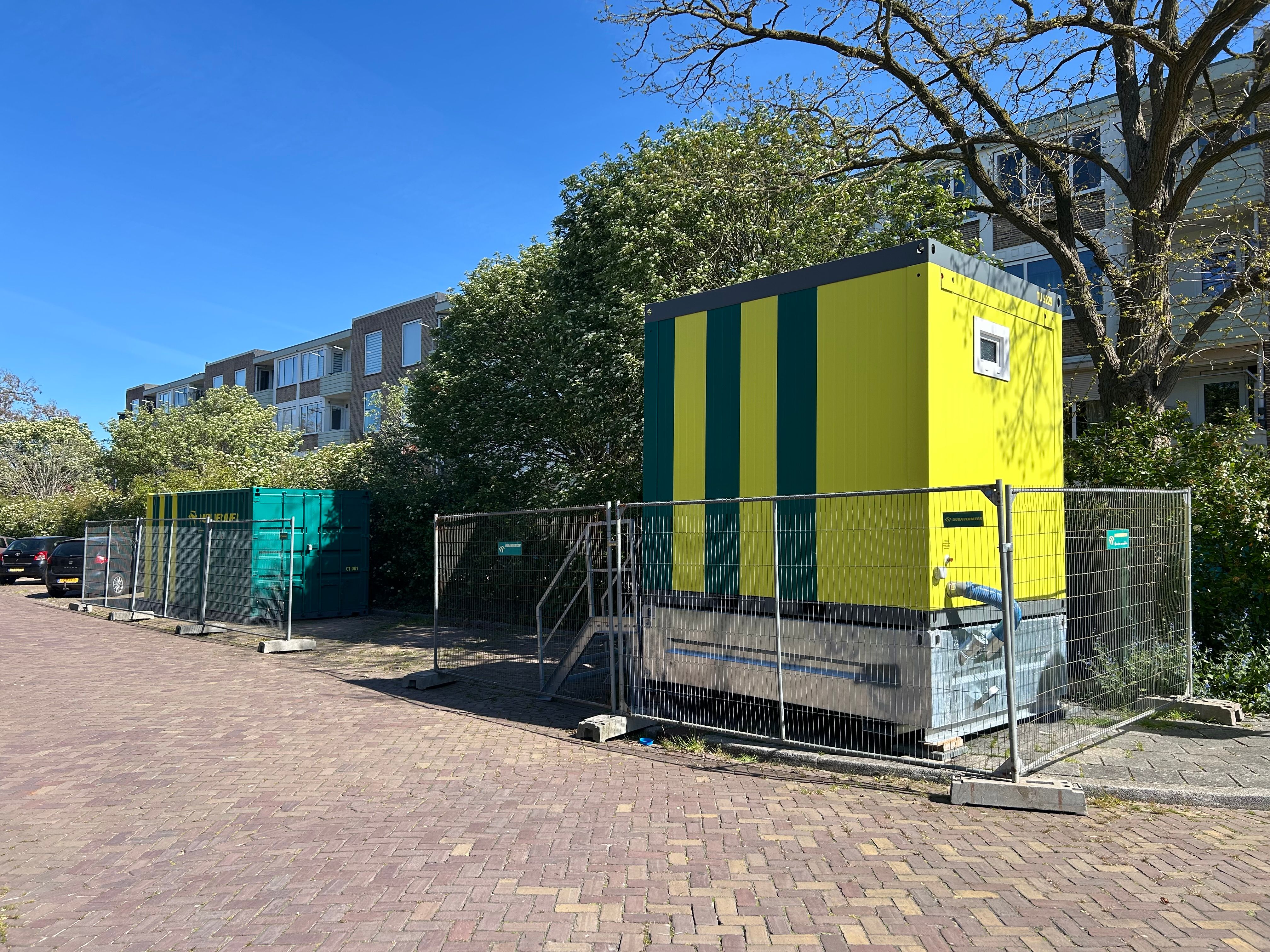

IMG_4051

Uitvoerderswoning: Hyacinthstraat 114

Tijdens het project gebruiken we Hyacinthstraat 114 als uitvoerderswoning. Hier houden we vergaderingen, werken medewerkers van Dura Vermeer en kun je terecht met vragen over de werkzaamheden. Ben je bewoner of direct omwonende en heb je vragen? Loop dan gerust even binnen. Vaak is er iemand aanwezig. Is er niemand en heb je toch vragen? Neem dan contact op met Dura Vermeer viabewonerszaken@duravermeer.nl. Je mag ook contact opnemen met Nijestee. Neem dan contact op via (050) 85 33 533 of via woonzaken@nijestee.nl.

Spreekuur

Vanaf woensdag 20 mei 2026 is er elke week een spreekuur voor bewoners. Het spreekuur is in de uitvoerderswoning. Elke woensdag van 9:00 tot 10:00 uur zijn medewerkers van Nijestee en Dura Vermeer aanwezig om vragen te beantwoorden.

Schaftkeet

De schaftkeet (de plek waar vakmensen pauzeren) staat bij het woongebouw van blok 1. Voor de periode van medio augustus 2026 tot en met maart 2027 zoeken we samen met de gemeente nog een goede plek voor de schaftkeet.

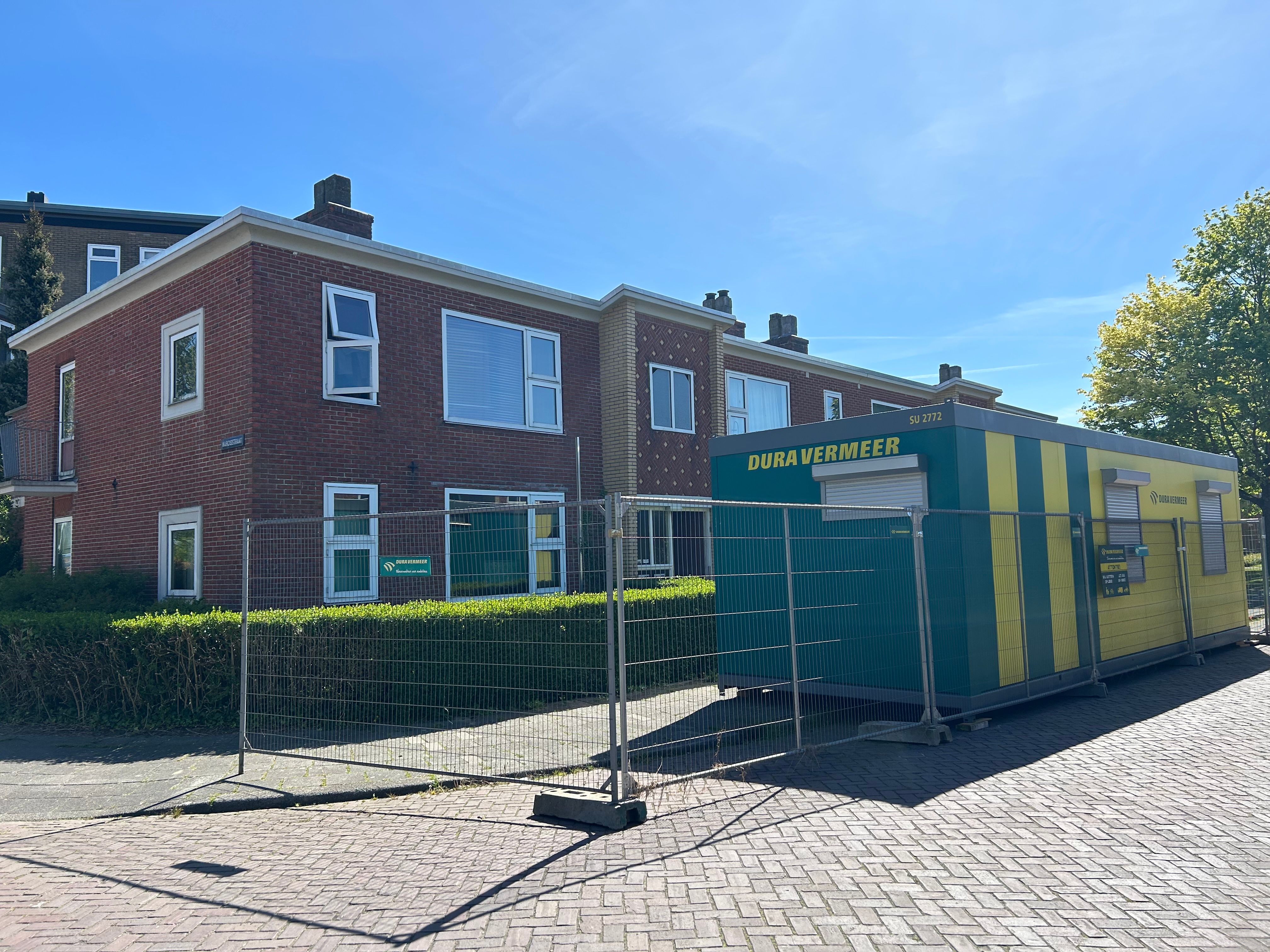

IMG_4050

Contactpersonen

Benjamin Lochtenberg is de uitvoerder van Dura Vermeer. Hij is op verschillende dagen aanwezig en je kunt hem aanspreken. Annelou Nab is de bewonersconsulent van Dura Vermeer. Je kunt Annelou op werkdagen bereiken tussen 8.00 en 16.00 uur via bewonerszaken@duravermeer.nl.

Wil je liever contact met Nijestee over dit project? Dat kan ook. Heb je technische of bouwkundige vragen? Dan kun je bellen naar (050) 853 35 33 en terecht bij:

  • Meindert Vos, projectleider Nijestee

  • Gerke Kuipers, bouwkundig opzichter

Heb je andere vragen? Neem dan contact op met Jasmijn Coeling (projectcoördinator) of Rocky Holmond (medewerker Wonen). Je kunt bellen naar (050) 853 35 33 of mailen naar woonzaken@nijestee.nl.

Nieuwsbrieven

We houden alle (directe) omwonenden op de hoogte met nieuwsbrieven.
Deze plaatsen we op deze projectpagina.

Er zijn nu nog geen nieuwsbrieven beschikbaar.

Informatieboekje

In het informatieboekje lees je welke werkzaamheden we in alle blokken uitvoeren.
